金鵬“建設”“環?!眱纱蟀鍓K協同發力 頂汊省際毗鄰產業園污水處理廠全面完工
發布日期:2023-03-03 點擊數:
建設大美滁城、守護碧水藍天。由金鵬建設集團、金鵬環保集團及中機國際聯合承建的頂汊省際毗鄰產業園污水處理廠項目已全面完工。多年來,金鵬堅持綠水青山就是金山銀山的理念,累計承建多項污水處理工程,積累了豐富的管理業績和實踐經驗,以實際行動描繪生態畫卷,為“美麗中國”筑牢水生態屏障。
日處理4萬噸實現污水“零排放”

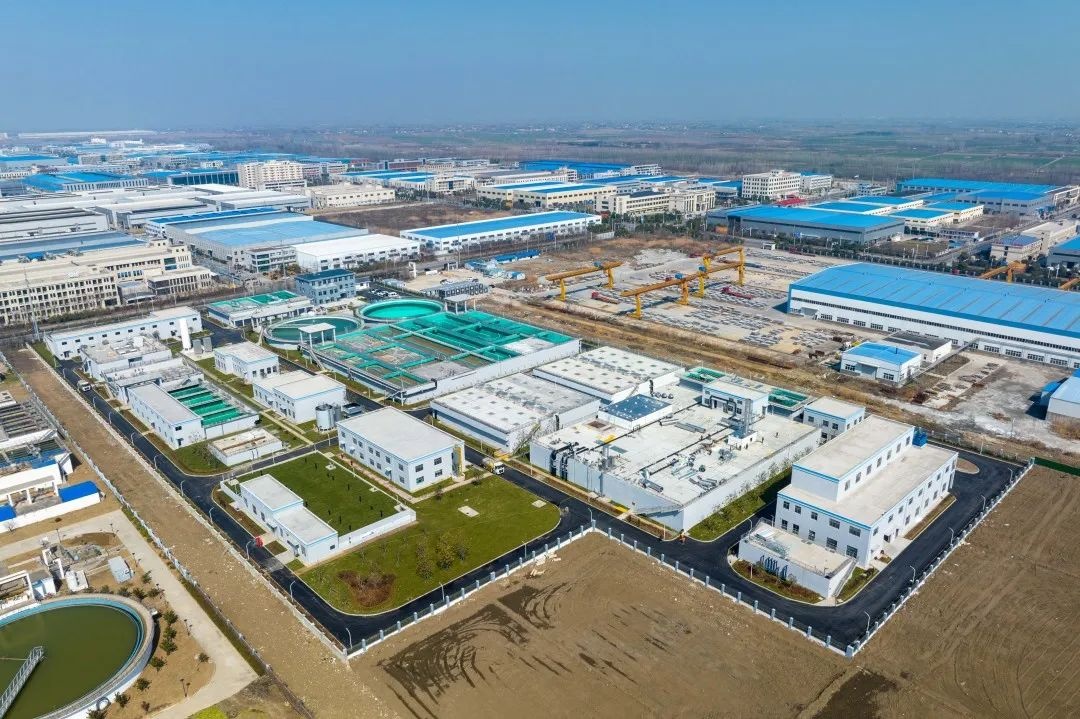

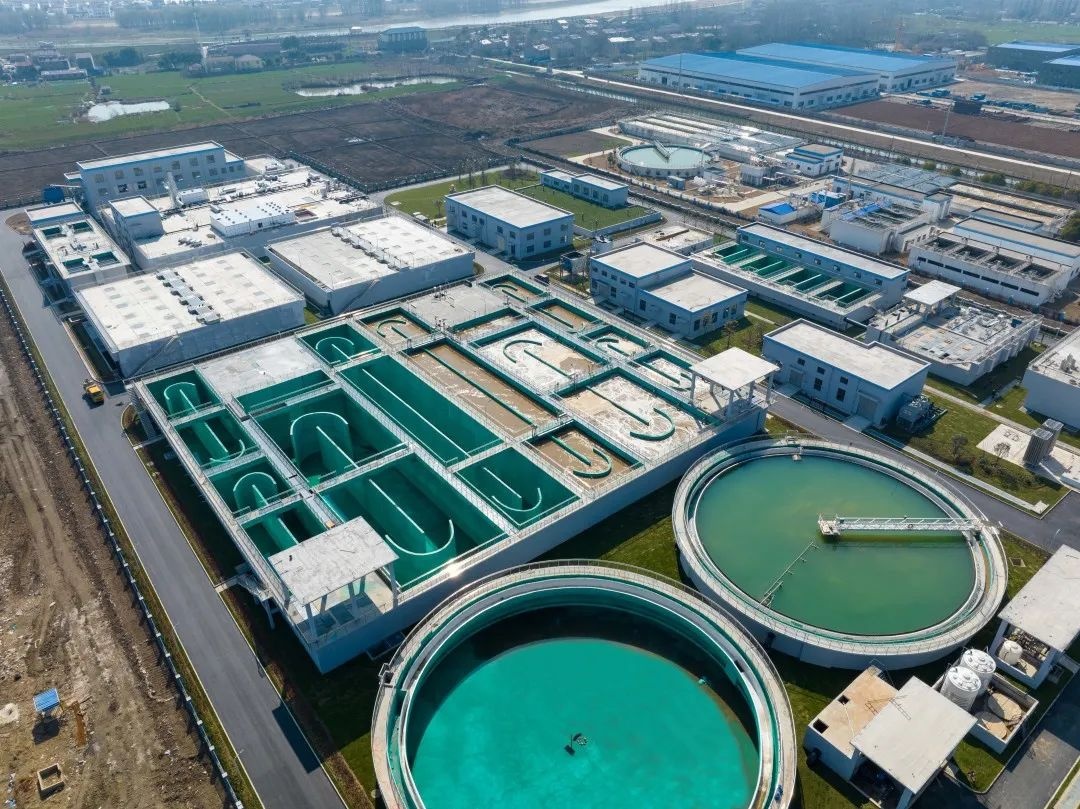

頂汊省際毗鄰產業園污水處理廠項目位于頂山—汊河省際毗鄰區新型功能區,是來安縣重大招商引資項目捷泰光伏新能源的配套項目,占地約4.93萬㎡,日處理規模4萬m3/d,設備安裝規模2萬m3/d,建有污水處理廠、污水收集管網、尾水排放管道以及相關配套設施。
作為來安汊河目前最大規模的污水處理廠,項目自開工伊始備受滁州市委、市政府和來安縣委、縣政府領導的高度關注。項目的建成極大地滿足捷泰光伏工業廢水處理需求,對保護城市水環境,治理水污染,改善城市人居環境、實現“碳達標、碳中和”的目標具有重要意義。
廠內不同造型的污水處理池與草木茂盛的廠區,形成一幅獨特的畫卷。項目設計標準高、處理工藝先進,設計出廠水水質達到地表水四類標準,在A(yíng)2O處理工藝中,采用ERD技術(內源呼吸脫氧技術)+AOP技術(臭氧高級氧化技術)等行業領先污水處理工藝,減少碳源投加,縮減污泥產生量,無濃縮液殘留和二次污染,大大縮短了沉淀時間,提高了沉淀效率;并通過數字化運營技術,及時掌握污水廠的生產運行情況、分析指導生產運行調度、及時準確地生成統計分析報表,全面提升生產管理效率和運營管理水平。

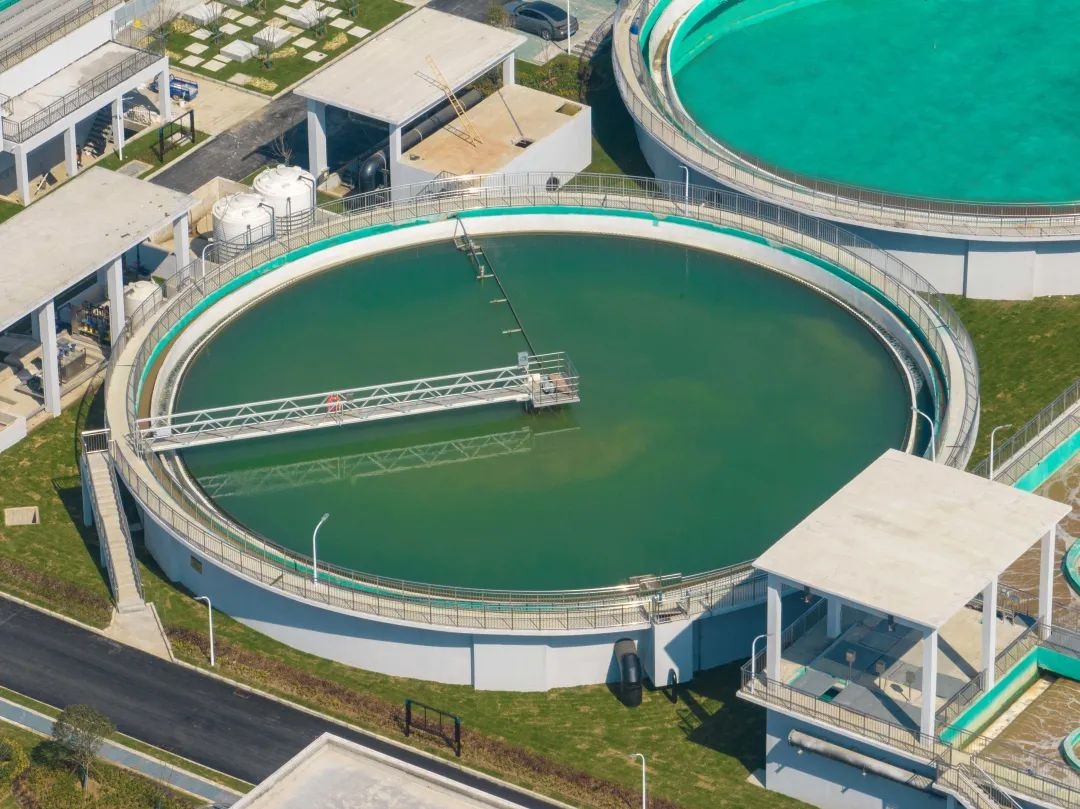

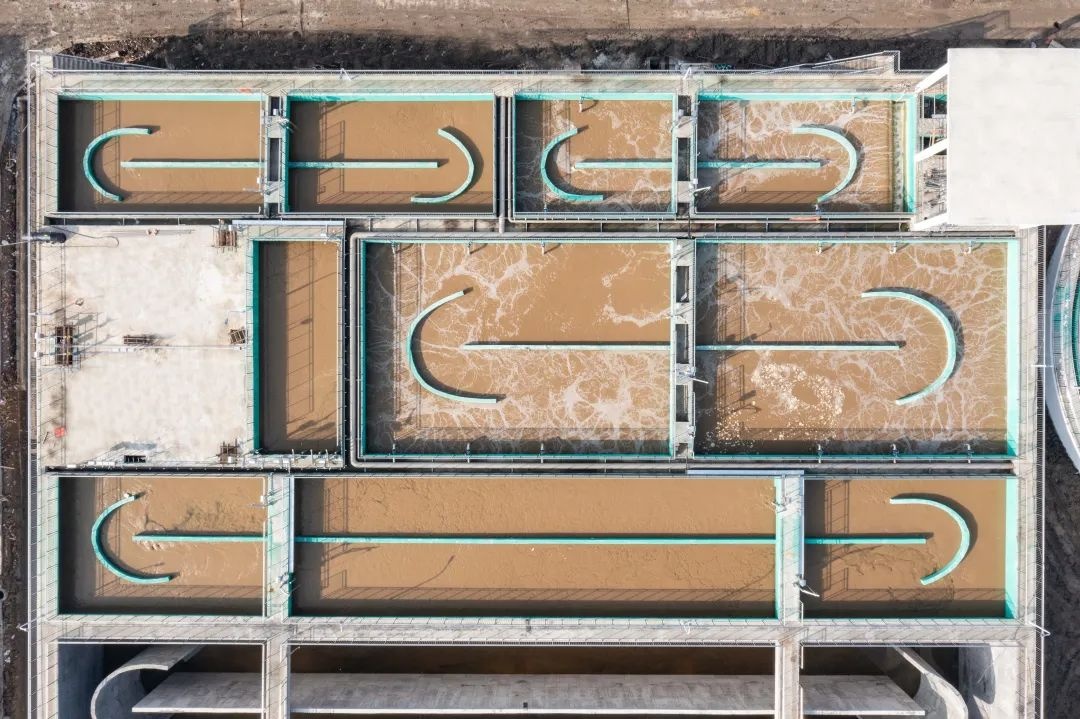

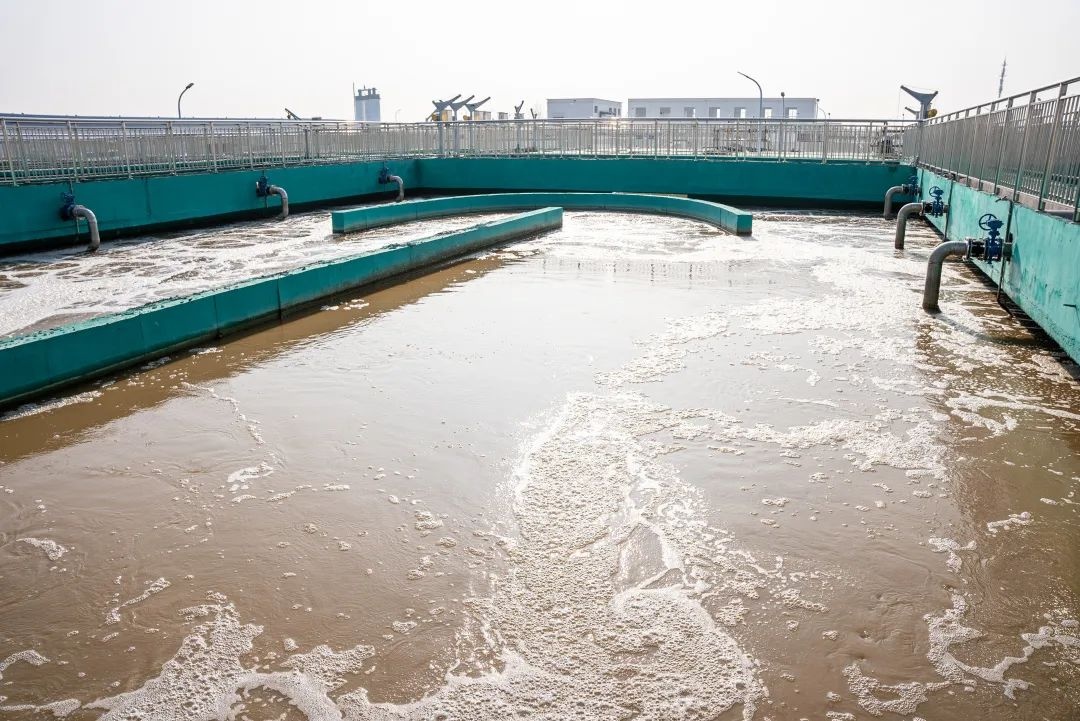

來安捷泰光伏新能源所有工業污水,通過管道匯聚在頂汊省際毗鄰產業園污水處理廠,在歷經細格柵、調節池、混凝沉淀池、水解酸化池、改良A2O生化池、二沉池、高效沉淀池、V型濾池、臭氧催化氧化池、活性炭濾池、吸附濾池、接觸消毒池及巴氏計量槽的一番蛻變之旅后,污水變成達到國家一級A排放標準的清水,最終排入滁河,以全新的面貌重歸大自然的循環系統。
肩負重任城市“清源”有鐵軍
“2022年3月5日開工,需在6月30日完成通水目標,由原地貌到實現通水工期特別緊,要在這么短時間內實現通水,只能部署設備安裝與土建施工大穿插,并要求所有工作必須一次性到位,避免返工,才能實現通水目標?!表椖控撠熑苏f(shuō)道。
壓在項目團隊肩上的單子很重,但項目負責人清楚,為打贏這場“時間戰”,在確保安全和質量的前提下,也決不能盲目壓縮工期。經項目管理團隊反復探討,決定對25個構筑物組織平行施工,并制定切實可行的交叉施工方案,組織足夠的施工人員,配置足夠的周轉材料,在確保每道工序、人員、材料數量滿足全負荷施工的基礎上,采用加班加點趕工措施,將項目調度會(huì )直接開到現場,正真做到項目問題不過夜。
項目團隊不斷克服深達18m的淤泥土質、新冠疫情、材料供應不足等困難,將項目總體目標分解為逐個節點目標,5天完成場地平整,15天完成生活區、辦公區;1個月完成長5km,直徑80cm一根、40cm兩根的廠外源水進水管道鋪設;在主體結構混凝土澆筑作業期間,單次最長連續50小時不間斷施工,一次性連續澆筑3000方砼;最終以95天的金鵬速度,近600人的辛勤汗水,提前完成了土建及設備安裝工作,具備了通水試運行條件,為實現既定任務目標打牢了基礎。
精工建造搭起“血管與骨架”
施工現場主體結構工程量大,各單體構筑物結構復雜,高支模、超限構件達7處,最大搭設高度14.6m,跨度18.5m,模板支撐加固體系要求十分嚴格。如何在保證施工安全及混凝土觀感的情況下加快施工進度,是擺在項目部面前的又一大難題,項目部從安全、質量、成本、進度等多維度綜合考慮,編制專項施工方案,深化設計模板支撐體系,經集團工程管理中心、監理審核后,組織專家論證。
在支模體系搭設施工過程中,項目部嚴格按照方案要求,對所有項目管理人員、作業人員進行方案交底,安排專職安全員現場盯控。搭設完成后,項目部組織作業班組人員進行專項檢查,對存在的隱患積極整改,待集團工程管理中心、監理、建設單位驗收通過后,對首件超限梁進行預壓,驗證支模架體系安全性,并實測各類變形數據,為后續施工提供數據。在高支?;炷翝仓叭w項目管理人員分工明確,澆筑過程中,細化澆筑順序、振搗方法及應急處理措施,全過程監督到位,確保污水處理廠所有結構構筑物順利澆筑完成。
金鵬將堅定貫徹新發展理念,立足主業辦實事,以打贏污染防治攻堅戰為己任,把環境治理作為戰略業務板塊,秉承綠色發展理念和綠色建造方式,推動企業高質量發展,為鑄造品牌工程、民生工程、綠色工程不懈努力。
